Edesur lanza un plan de expansión y optimización de redes.
Con una inversión que supera los 155 millones de pesos, Edesur Dominicana ha comenzado un plan de expansión y optimización de redes e infraestructuras eléctricas en diversas áreas de su concesión, con el objetivo de asegurar la continuidad, estabilidad y sostenibilidad del servicio durante el período de mayor demanda energética.
Este plan incluye la intervención en diez subestaciones eléctricas y la construcción de nuevas líneas de distribución, lo que proporcionará a la empresa un margen operativo superior al 30 por ciento en áreas de alta densidad poblacional. También ayudará a reducir las pérdidas técnicas entre un 10 % y un 17 % en los circuitos intervenidos.
Estas acciones fortalecerán la estabilidad operativa de las subestaciones Paraíso, UASD 138 kV, Los Prados, Matadero, Embajador, Centro de Operaciones de Herrera, Palamara, Bayona, Herrera 138 kV y Kilómetro 10½.
Además, se prevé realizar trabajos correctivos en las redes de distribución, esenciales para garantizar la operatividad y minimizar los riesgos de interrupciones prolongadas por sobrecarga durante el próximo verano.
Las intervenciones impactarán directamente a unos 400 mil clientes en alrededor de 70 sectores del Distrito Nacional y la provincia Santo Domingo.
*Las obras*

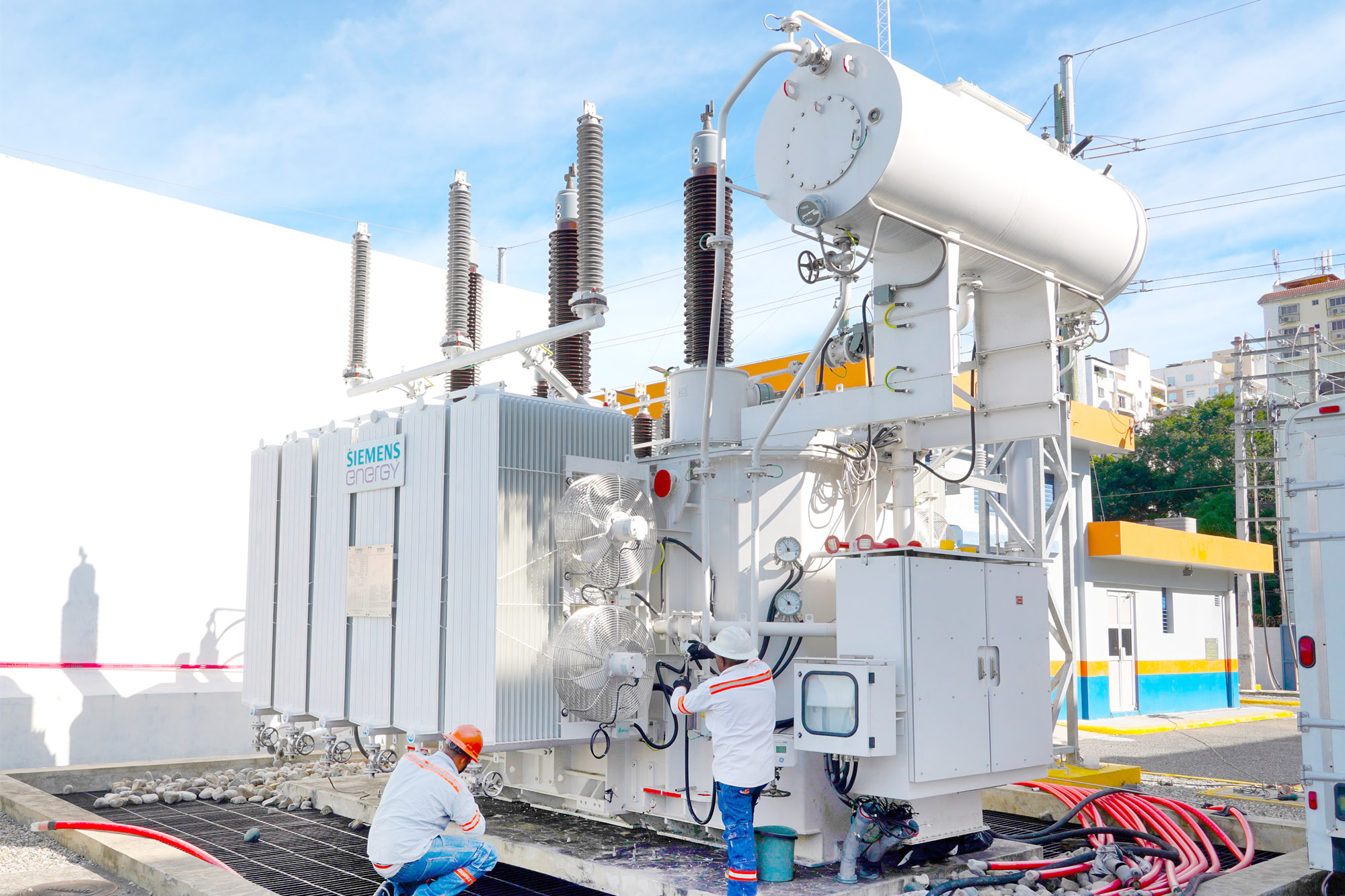

Edesur está habilitando un segundo campo de transformación y dos nuevas salidas de media tensión en la subestación Paraíso, lo que aumentará significativamente su capacidad operativa.
Asimismo, se está construyendo una nueva salida de media tensión en la subestación UASD 138 kV, donde se habilitará el nuevo circuito UASD108 para redistribuir la carga del circuito UASD104.
La subestación Matadero contará con una nueva salida de media tensión hacia el circuito MATA107, lo que permitirá dividir la carga del MATA104 y reducir la demanda del MATA103.
Adicionalmente, Edesur está construyendo un nuevo campo de transformación en la subestación Centro de Operaciones de Herrera, donde se instalará un transformador de potencia de 10-14 megavoltiamperios (MVA), reduciendo la demanda de al menos tres circuitos en el área metropolitana.
Por otro lado, se está trabajando en la habilitación de la subestación Alfa, ubicada en la Autopista Duarte, con una capacidad de potencia de 40 megavoltioamperios, que permitirá descargar parte de la demanda de las subestaciones Kilómetro 10½, Palamara y Bayona, mediante la transferencia de aproximadamente 25.9 MVA.
En Los Prados se proyecta una redistribución de carga entre los circuitos LPRA102 y LPRA106, y en la subestación Palamara se gestionará la sobrecarga de energía mediante el trasvase entre los circuitos PALA102, CSAT102 y CSAT103.
Con estas acciones, Edesur Dominicana asume la responsabilidad de saldar una deuda social acumulada durante años y de adecuar la red de distribución a las exigencias de una población en constante crecimiento.
Como parte del protocolo de ejecución de las obras, la empresa realizará interrupciones parciales y focalizadas para garantizar la seguridad del personal técnico y de las instalaciones eléctricas.
Edesur Dominicana se disculpa por los inconvenientes que estas labores pudieran causar a sus clientes y a la población en general.
